6月28日,佛山电网迎来历史性时刻。

南海,220千伏东坡至沥沙线路工程全线贯通,108基铁塔如银龙列阵,25.2公里双回架空线路在烈日下泛着光。顺德,220千伏新基(桂畔)输变电工程同步投产,11.9公里电缆隧道深处,电流无声穿行。

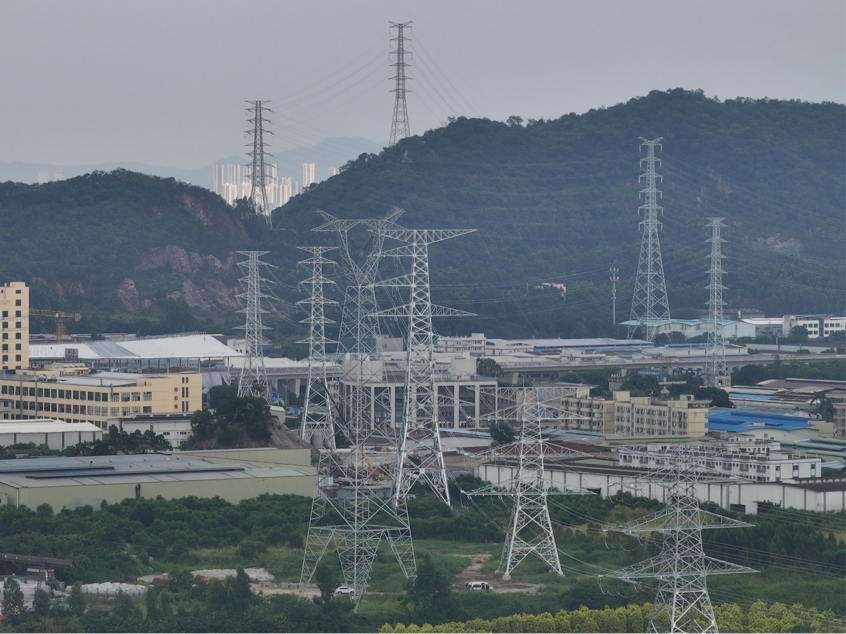

图为:220千伏东坡至沥沙线路工程航拍图

图为:220千伏东坡至沥沙线路工程航拍图

一空一地,两条战线,在迎峰度夏最吃紧的关口前同时打通。项目建成后,南海、顺德片区供电能力共计将大幅提升,直接惠及超20万户居民,保障了今夏用电高峰期的稳定供应。为了这份安稳,南方电网广东佛山供电局已经打了18个月的硬仗。

一张图:铁塔下的动态“沙盘”

走进220千伏东坡至沥沙线路工程项目部,所有人都会被墙上的进度管控图吸引。

108基铁塔,每一基的每一个工序节点,全被拆解成红黄绿三色标注——红色表示重要跨越、黄色表示桩基础施工中、绿色表示已完成。任务到人、责任到岗、风险到点,一目了然。佛山供电局创新实施“一图一表一会”精细化安全管控模式,在220千伏东坡至沥沙工程首次完整应用。

但它的真正价值,远不止是一张静态“责任图”。

常态化的进度分析会,场场都是倒推细节与结果的“沙盘推演”。项目管理专责、安全专责、技术骨干围坐图前,逐塔“过堂”:哪一基卡在审批环节?哪一基进度滞后?把可能发生的风险提前摆出来,把施工路径在纸面上先“走”一遍,把资源提前配置、方案提前锁定。文教村出线第一基塔,因协调难度极大,成为全线最后进场的一基。预警一拉响,攻坚小组迅速扎进去,审批效率提升超50%,青赔耗时平均缩短30%。

“一切事故都可以预防。”佛山供电局项目管理中心项目管理专责黄子杰指着图上全线变绿的节点说,“这个理念,被我们落在了每一基塔的每一个螺栓上。”

这不是静止的图表,而是一个持续运转的动态系统。它的精髓在于让复杂工程的每一个风险点,在发生之前就被看见、被化解,最终实现项目的“零隐患、零事故”推进。

一帮人:会上天,也能钻地

攻坚从来不是一个人的战斗。

220千伏东坡至沥沙线路工程穿越南海区11个村委、50个自然村,98%的塔位落在里水——一个公认“青赔难协调”的地方。除此之外它还需跨越高速5次、铁路2次、通航河流2次,涉及约4.9万平方米拆迁任务,迁改各类管线70余条。

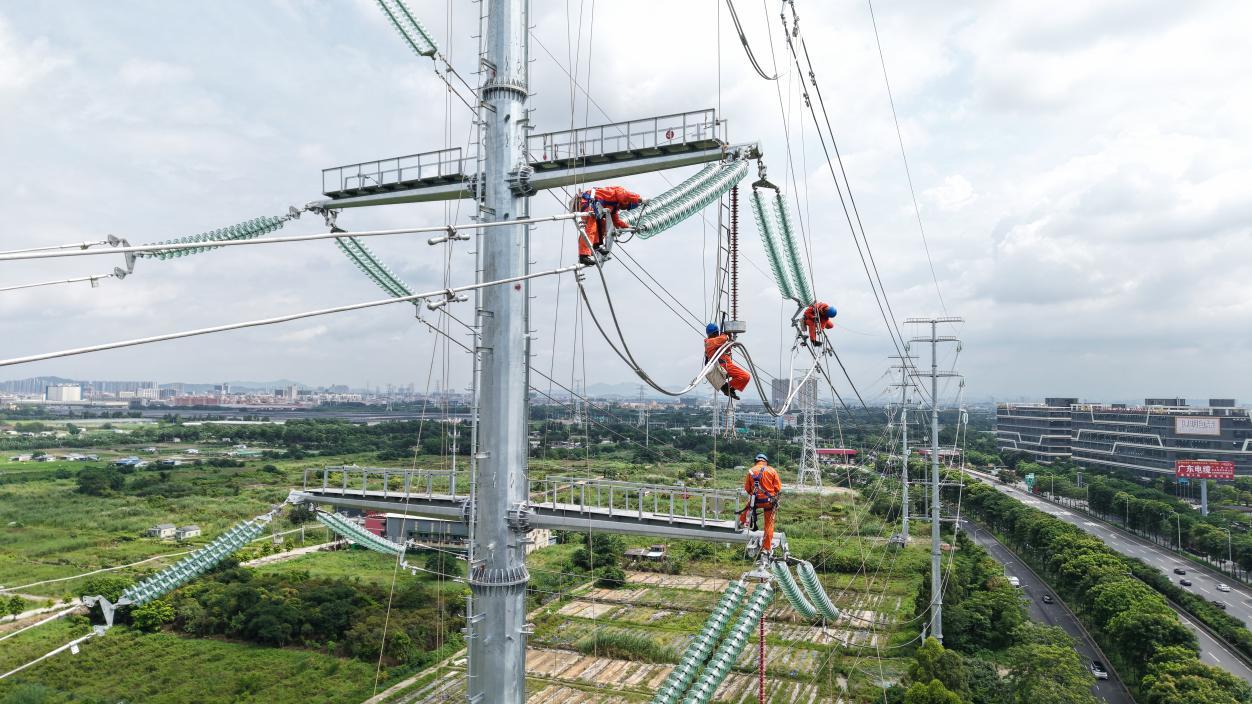

图为:220千伏东坡至沥沙线路工程A71号塔建设现场

图为:220千伏东坡至沥沙线路工程A71号塔建设现场

最难的39至41号塔,立在外滩地,不仅要与省水利厅反复论证,更要叩开村民的心。黄子杰第一次进梁州村,不大的屋子里聚了二十几号人。有村民当场落泪,有人情绪激动质问。黄子杰没有空谈意义,反复上门,用乡亲能听懂的话讲:“高压线离地50多米,所谓的辐射还没你家电视机辐射大。”从被轰出来到能坐下喝杯茶,记不清跑了多少趟。

“人民电业为人民——这话不是挂在墙上的。”黄子杰后来在支部会上说,“只有实实在在站在群众角度想问题,人家才信你。”

一个项目部仅两三个人,每天要管控十几二十个中高风险点位,压力极大。对此,佛山供电局项目管理中心党支部同步打破专业壁垒,组建35人的党员突击队。全体党员无条件压上一线——不分专业、不分职级,哪里有需要就往哪里顶。这种“全员压上”的支援模式,让有限的人力发挥出最大效能。

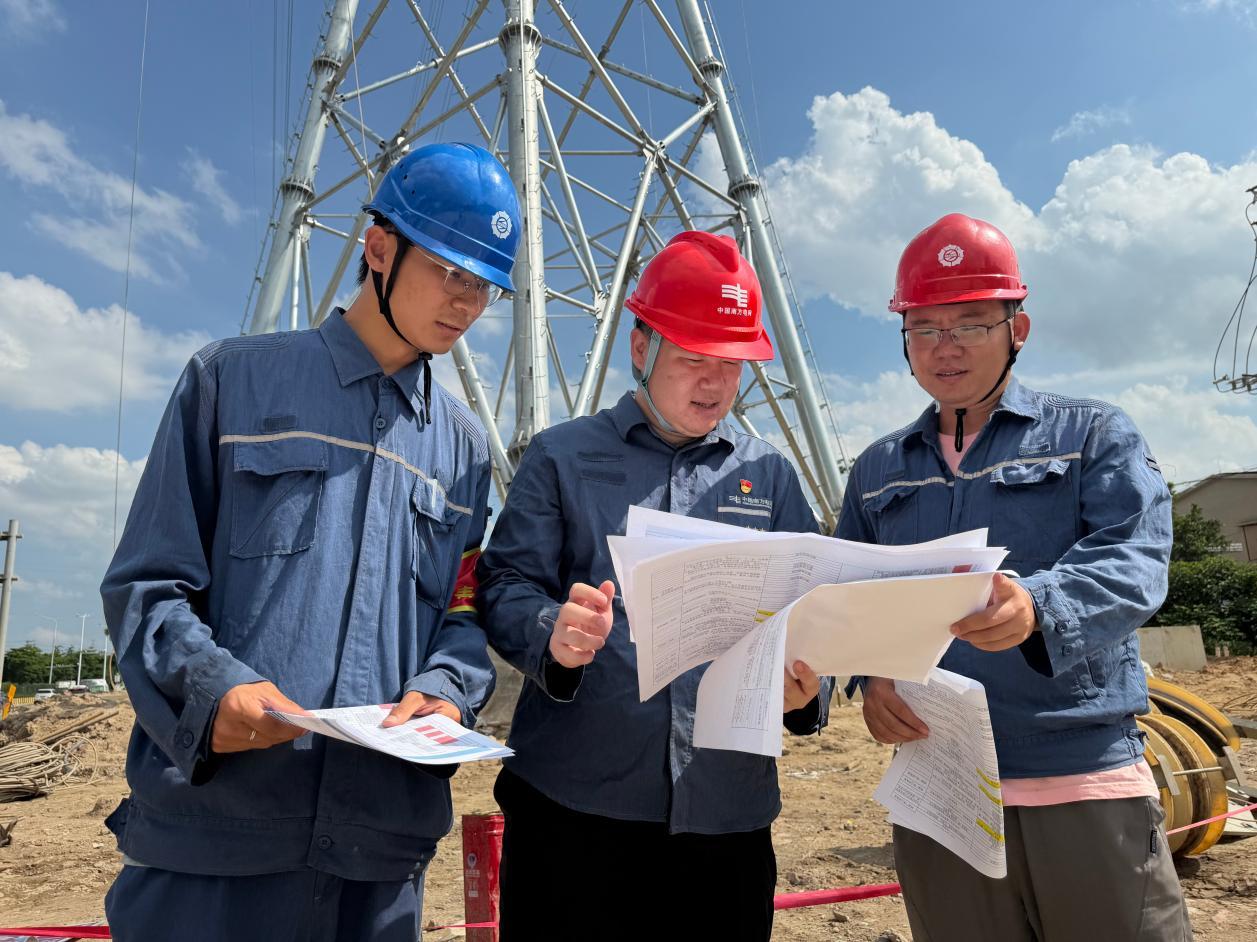

图为:佛山供电局项目管理中心党员带头驻守施工现场

图为:佛山供电局项目管理中心党员带头驻守施工现场

今年5月,三基铁塔导线挂线板倾角严重不足,设计要求火曲45至50度,成品仅约10度,线路风摆时极易磨损金具。返厂重做,投产节点必失;带着问题上,就是拿安全赌博。专家团队劈出“现场加装楔形连接挂板”的新方案,经第三方评审和输电运维部门闭环审批,隐患消弭于投产之前。

与此同时,220千伏新基站工程也经历了一场“地下阻击战”。顶管机钻到高速公路高架桥基础区域时,遭遇大量垃圾和生蚝壳堆积,钻头卡死、路径偏移,常规手段完全失效。专家团队决定增设逆作工作井——在卡阻钻头上方新建竖井,取出故障设备,反向顶管。4月底,隧道贯通。“勇于变通,不是蛮干,”项目经理陈晓说,“要在标准、安全、时间的三重底线下找到最优解。”

一座城:从“作战图”到“实景图”

从最初那一张张红黄绿交织的“动态沙盘”,到眼前实实在在点亮城市的输电大动脉,从梁州村民的体谅理解,到地下隧道里满身泥泞的供电人握紧的电缆接头——这幅“实景图”的每一笔,都由汗水描摹而成。

220千伏东坡至沥沙工程和220千伏新基站工程的如期投产,只是佛山电网建设的一个缩影。

“十四五”期间,佛山电网投资超过250亿元。完成投产500千伏罗北线增容改造工程等76个主网项目。2025年,佛山全社会用电量超890亿千瓦时,电网投资105亿元,投资规模与建设效率同步刷新历史记录。

2026年迎峰度夏,考验仍在继续。6月5日,佛山电网系统负荷达到1671.1万千瓦,年内第三次创下新高,并比往年提前近一个半月迎来夏季用电高峰。但正是这一座座变电站、一条条银线的相继落成,让这座城市在负荷连创新高时依然从容——电网实时供电能力持续提升,大面积错峰风险被逐一化解。面向“十五五”,佛山供电局预计电网规划投资超400亿元,持续为这座制造业名城注入强劲动能。

“人民电业为人民”这7个字,此刻有了最具体的注脚。当这座制造业名城的工厂机器轰鸣,当千家万户空调送出清凉,供电人早已奔赴下一个工地。但一座座矗立的铁塔记得——这一张“沙盘”,这一帮人,是如何把一张“作战图”,变成了照亮万家灯火的“实景图”。
