初秋的顺德陈村,500千伏雄伟变电站建设现场一派繁忙。现场首根钢柱精准吊装就位后,也意味着雄伟站500千伏GIS室土建基础施工全面收官,正式迈入主体钢结构安装阶段。雄伟站锚定2027年6月投产的目标,从8月3日正式开工到10月中旬完成核心建筑基础,项目团队仅用时两个半月完成30%的施工进度,较原计划实打实提速一周,攻坚克难,上下一心,“撸起袖子加油干”,是雄伟工程建设现场随处可感受到的气氛。
作为佛山“两线一站”(500千伏楚庭第二电源通道工程(佛山段)、500千伏五邑至雄伟线路工程(佛山段)、500千伏雄伟变电站)的重要枢纽站,在政企协同下,雄伟站获批广东省电力行业首宗先行用地,这份提速背后,藏着佛山从政策突破到现场执行、从技术创新到管理提效的一套完整攻坚体系。

密码一:政策破局,先行先试抢出三个月窗口期
2026年3月,自然资源部先行用地新政出台,佛山第一时间锚定雄伟站作为全市首个试点,省市区三级工作专班即刻联动,从政策研学、材料组卷到专班对接全线提速。
传统用地报批从启动到获批需一年至一年半,而雄伟站仅用3个月便获批开工,核心在于流程的系统性优化。审查从“预审查+正式审查”两轮合并为一次审查,省去多轮意见往返;以属地政府信用承诺兜底,实现核心材料容缺受理。

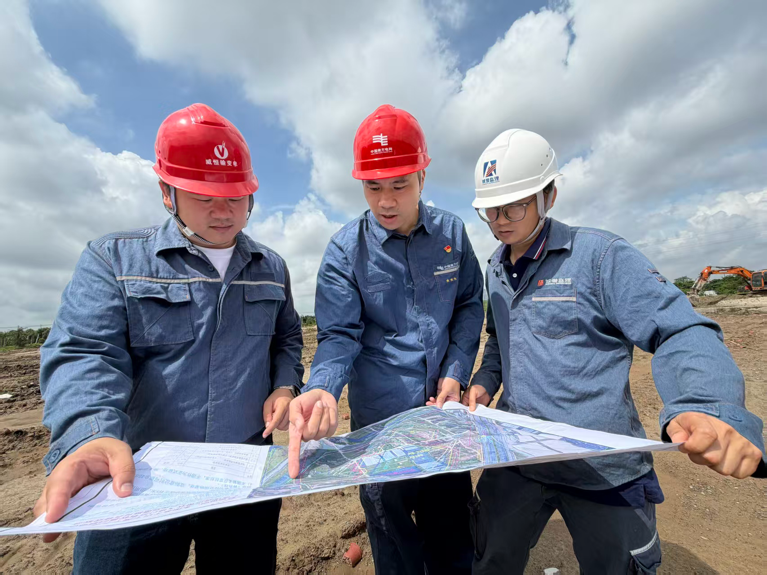

更关键的是打破“先征地、再报批”的串联逻辑,征地攻坚与审批冲刺并联推进。项目选址顺德陈村花卉世界片区,涉及42个花场,权属复杂、协调难度大。7月,在市区镇三级政府的大力推动下,核心区域收地实现突破,完成站址场地的交付;8月3日先行用地批文落地当天项目即正式开工,做到“地等批、批即建”。
密码二:攻坚提效,饱和投入+闭环管控跑赢工期
为将政策赢来的先发优势转化为工程实体建设进度,佛山供电局联合各参建单位以饱和式投入、快速化应变、精细化管控三重打法,把每一天都用在刀刃上。
现场投入20台打桩机,是常规同规模工程的3倍;50台运土车昼夜不间断轮班运输,15万方回填沙仅用1个月便全部填筑完成;机械24小时不停转,施工人员实行三班制,关键节点全天轮班,用资源超配换取工期前置。
8月初,因连续降雨导致施工场地原状土软烂,重型机械无法进场,项目面临全面停工风险。团队面对突发状况快速应变,当天启动预案,同步对接设计变更、多渠道考察级配沙砾石货源,仅3天便敲定级配沙砾石回填方案,抵消了雨季对工期的影响。

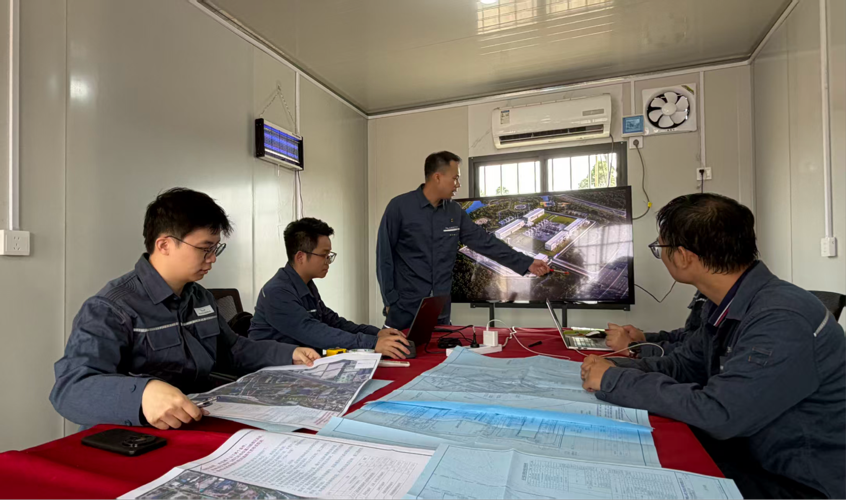

“我们坚持问题不过夜,当天的卡点当天协调出方案。”在管控上,团队实行挂图作战、每日复盘,将全工程拆解为200多项节点,电子沙盘动态更新进度;每日定时召开碰头会,逐个区域复盘当日完成情况。曾嘉俊对此感触很深:“我在变电站做了十三年的运维,深知变电站运维的难点,宁可现在多费心,也不给后期运维留麻烦。”
密码三:创新赋能,技术管理双升级提速更提质
雄伟站的快,是建立在质量与创新基础上的“高质量快”,多项先行先试的做法,为电网基建提质增效探索了新路径。
“这种工艺在南方电网电力工程中首次应用,既适配本地水乡地质的承载力要求,也能有效缩短地基处理周期。”施工负责人裴宇全介绍。针对顺德沙层厚、地下水丰富的典型水乡地质,设计团队在参考附近工业园区建设案例基础上优化,采用水泥土复合管桩地基处理工艺。
团队还将全场划分为5个施工区域,配备10至12名专职安全员分区值守、全场巡查;24小时视频监控系统识别违章行为,对讲机实时通知现场整改;基坑围蔽加装太阳能感应广播牌,人员靠近自动语音预警。安全管控辅助手段协作,大大提升现场的安全管控水平。雄伟站的建筑外观采用“珠润湾区”设计理念,核心设备全室内GIS布置,让变电站与城市景观有效兼容。
此外,该站建设过程中,变电运维专班提前进驻,较常规介入时间提前半年,从“建完交接”转向“共建共验”,从源头减少后期整改返工。

从政策先行先试的大胆突破,到施工现场的精细管控,再到技术管理的创新探索,三大密码环环相扣,共同成就了雄伟工程的建设加速度。“明年6月30日投产的目标是刚性的,我们有信心按节点高质量完成任务。”曾嘉俊表示。
雄伟工程探索出的“政策抢抓+政企协同+并联推进+创新提效”模式,为佛山乃至全省重大能源基建落地提供了可复制的实践样本。这座拔节生长的500千伏变电站,将补上顺德中北部500千伏电源缺口,强化广佛南部电网互联,为佛山新型电力系统建设筑牢根基,为“再造一个新佛山”注入源源不断的能源动能。
