500千伏楚庭第二电源通道工程攻坚提速 佛山全力夯实大湾区能源安全底座
佛山
佛山 > 产业风向 > 正文

500千伏楚庭第二电源通道工程攻坚提速 佛山全力夯实大湾区能源安全底座

日前,随着500千伏楚庭第二电源通道工程北滘段47处塔位全部按期交付,500千伏及220千伏线路停电方案完成最后一轮风险研判,这条粤港澳大湾区核心能源通道进入全线建设攻坚深水区,向着2027年6月30日全线投产目标稳步推进。

作为广佛同城骨干电源工程,楚庭第二电源通道与五邑至雄伟线路、雄伟输变电工程协同建设,共同构成“两线一站”电网格局,是优化区域主网结构、打通西电东送路径的关键载体。项目历经14年论证优化才最终落地,其中楚庭第二电源通道佛山段长约41.91公里,线路大部分途经佛山顺德,是全线建设难度最大、协调量最多的区段。面对建成区廊道饱和、属地协调复杂、施工条件受限等现实约束,南方电网广东佛山供电局(下称“佛山供电局”)以机制创新与技术革新双向发力,推动项目建设全面提速。

政企同心 携手推进工程落地

征地青赔是电网工程落地的核心前置环节,直接决定建设推进节奏。佛山供电局联合属地政府创新构建“青赔总价包干+三级工作专班”机制,由顺德区政府统筹全线征地补偿工作,替代以往按镇街分项谈判的传统模式;市、区、镇三级工作专班同步运转,镇街主要领导亲自督办重点村居,供电部门分层下沉对接,区级统筹方案、供电所一线落地、挂职干部牵线搭桥,政企各司其职、联动破局。

北滘镇作为全线首个突破的样板段,针对沿线黄涌、龙涌、莘村3个村居24座塔基,实行一村一策、逐塔定责,最终三个村居用地表决通过,成为顺德首个完成全部村居表决的镇街。2026年9月,随着C71、C74两处关键卡点塔位按期交付,北滘段47处塔位全部落地,为后续施工扫清了前置障碍。

智建保供 双轮驱动提质增效

针对顺德建成区地面线路走廊饱和的瓶颈,项目规划建设约2.9公里电缆隧道,将既有的10回路220及110千伏架空线路迁改入地,腾出走廊架设500千伏线路。

在国内电网基建领域,佛山供电局还率先引入全智能竖向掘进机技术,投入“天融号”“威恒号”“中铁装备1364号”三台机同步作业。其中“天融号”为华南地区同类型最大直径竖井掘进机,集成掘进、支护、筑壁一体化工艺,适配顺德地下水丰富的地质条件,从根本上解决了传统人工开挖塌方风险高、效率低的行业痛点。单井挖掘工期原来需要将近一年,新设备工法整体压缩至五个月内,其中竖向掘进仅需30天左右,效能大大提升,团队还创新采用“现浇+预制管片”双模式作业,在效率与成本间找到最优解。

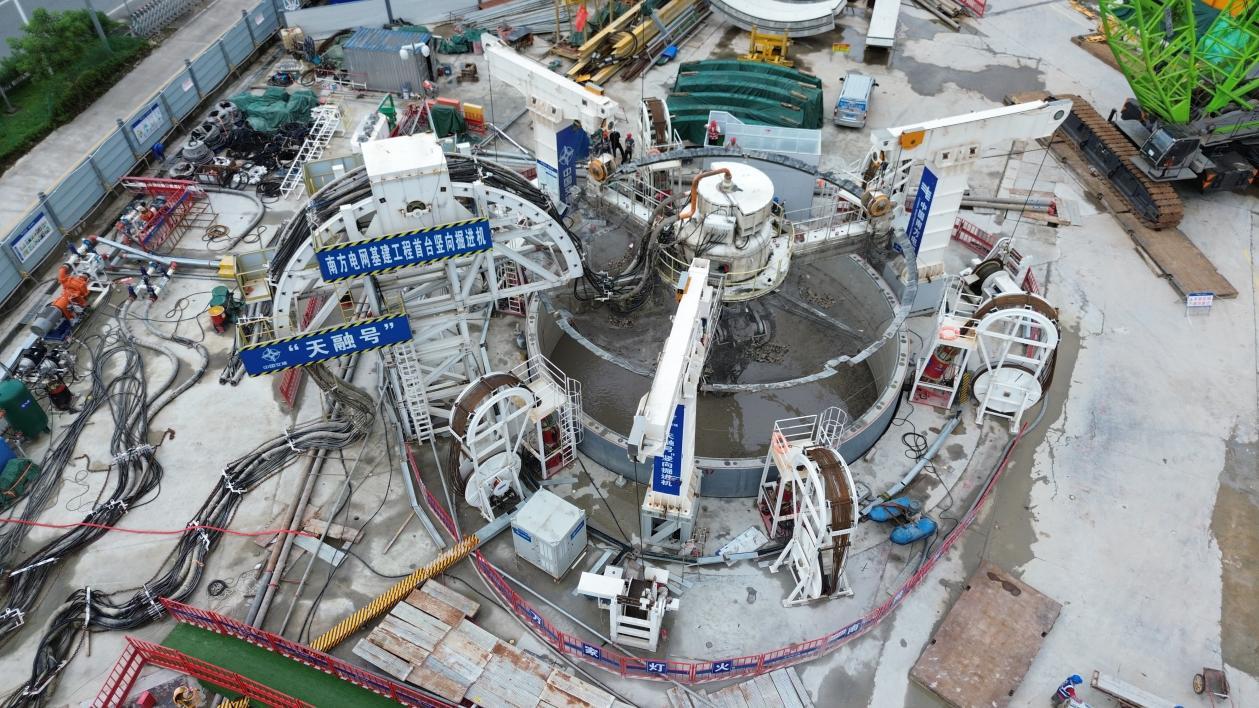

500千伏楚庭第二电源通道(佛山段)施工现场,佛山局采用全智能竖向掘进技术快速开挖工作井,该技术在国内电网基建工程建设中属首次应用。(童尧 摄)

500千伏楚庭第二电源通道(佛山段)施工现场,佛山局采用全智能竖向掘进技术快速开挖工作井,该技术在国内电网基建工程建设中属首次应用。(童尧 摄)

多措并举 停电施工“用户零感知”

电网建设安全、高效地推进,离不开科学、有序地停电配合。佛山供电局电力调度团队坚持“保民生、保生产、保进度”并重原则,全力平衡施工需求与电网可靠供电要求。

面对500千伏工程在原有线行立塔、架线涉及同塔线路同时停电、交叉跨越线路同时停电、安全距离不足线路同时停电等复杂工况,编制停电计划面临多重难点:一是电网风险高、负荷转供压力巨大。多回线路同停,造成片区供电能力下降,负荷供应可靠性降低,调度部门需在有限的安全边界内寻找最优解。二是多项停电持续时间长,负荷预测及方式配合困难。多项设备停电超20天,个别设备停电时长超60天,时间越长电网负荷波动性越大。三是多电压等级协同复杂。施工线行通道有限且线路排布密集,工程实施涉及不同电压等级线路同停或轮停,需统筹考虑各级线路的电气关联性与运行约束,避免引发连锁反应,对停电方案的精细化编排提出极高要求。四是工期紧、负荷低谷窗口少。该工程建设周期短,需多项作业同步实施,而顺德区用电负荷密集,可利用的低谷停电窗口极为有限,需精准匹配施工节点与电网运行低谷。

面对重重难点,佛山供电局电力调度控制中心建立“电网风险预判-电网方式优化-电网风险降级-设备运维强化”全流程管控机制,通过变电站转分列运行或母线串供运行、构建临时通道、多电压等级负荷转供、负荷低谷期停电等举措,将停电带来的电网运行风险降至可控范围。同时,精准预测电网负荷,并在预测基础上合理优化电网运行方式,保证电网安全稳定运行。

“从开始启动停电计划编制到现在,半年时间内我们的停电方案优化了十余次,全线共排定69大项、103小项停电计划,覆盖500千伏、220千伏、110千伏多电压等级。”佛山供电局电力调度控制中心技术专家黄斐介绍。

在调度部门与多方的通力配合下,自9月首轮停电实施以来,十余条线路作业全程实现“用户零感知”。

能级跃升 筑牢湾区发展能源底座

自2025年9月佛山段率先完成立项前期全部手续以来,该项目持续稳步推进。2026年1月,北滘镇率先完成全部村居用地表决;3月,电缆隧道工程正式竖向掘进,9月三机同时作业;9月,北滘段塔位全部交付、首轮停电顺利落地,攻坚节奏稳中有进。

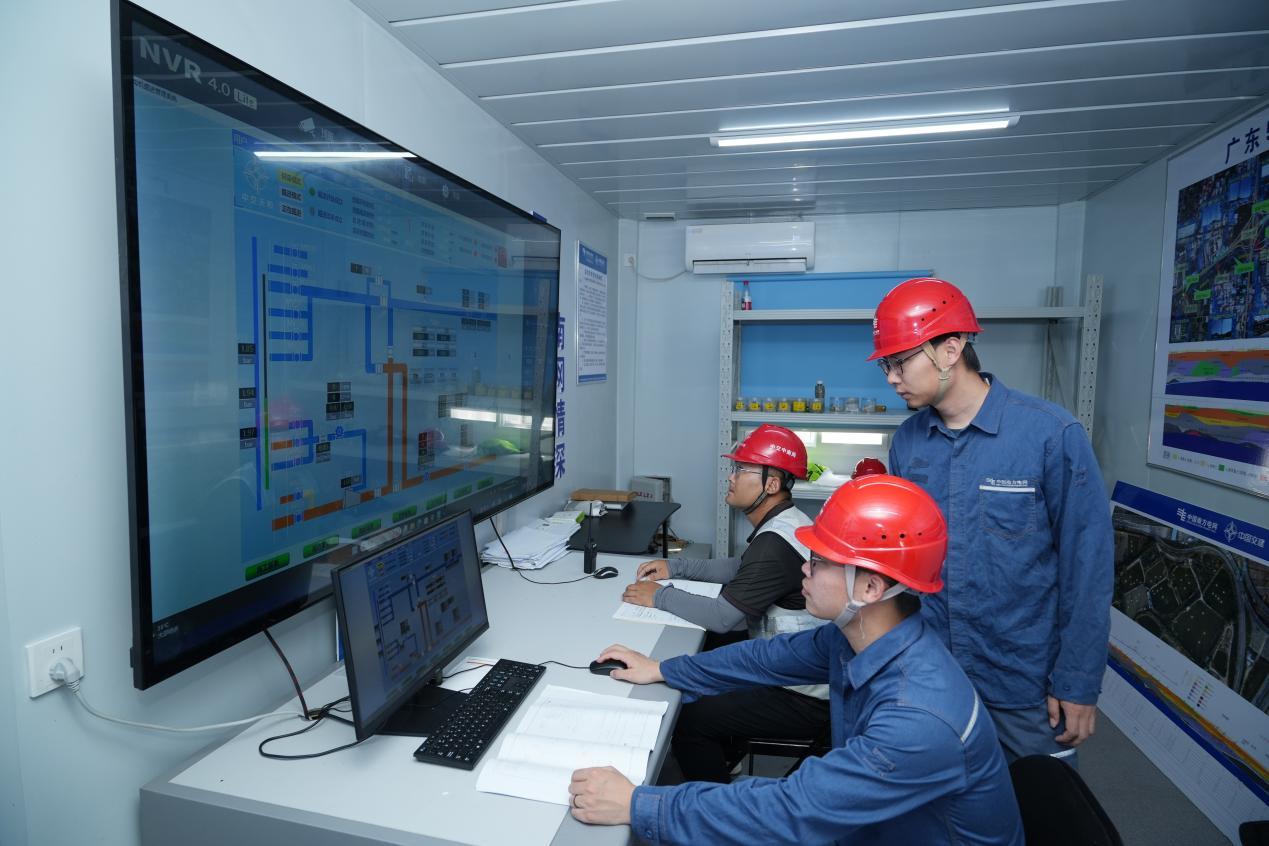

500千伏楚庭第二电源通道(佛山段)施工现场,佛山局项目管理人员实时监测工作井施工进展,保障工程安全有序推进。(刘安琪 摄)

500千伏楚庭第二电源通道(佛山段)施工现场,佛山局项目管理人员实时监测工作井施工进展,保障工程安全有序推进。(刘安琪 摄)

据悉,500千伏楚庭第二电源通道建成后,一方面将终结楚庭站单电源运行历史,使广佛南部500千伏主干网形成双回路互为备份格局,电网安全冗余与抗故障能力显著提升;另一方面,将推动顺德片区主网网架进一步织密,站间联络互供能力增强,有效补齐区域主网短板。同时,项目打通粤西清洁能源东送关键路径,海上风电、水电等绿色电能可直达广佛负荷中心,助力区域能源结构转型,也将为顺德产业升级、三龙湾片区建设提供坚实能源支撑。

从论证磨剑到全线攻坚提速,佛山供电局始终将电网建设嵌入城市发展大局,以技术创新提效率、以精准调度保民生、以政企协同破堵点,扎实推进重大能源工程落地。随着各项工序稳步推进,这条能源主通道正逐步从蓝图变为现实,将为粤港澳大湾区高质量发展持续输送安全、充裕、清洁的电能动力。

凤凰网广东佛山频道

撰稿:郭慧
